Масштабный проект дата-центра, который превозносило правительство Великобритании, не уложится в срок запуска в следующем году и может быть отложен до середины 2030-х годов. Об этом сообщает портал Qazaqyia.kz со ссылкой на издание The Guardian.

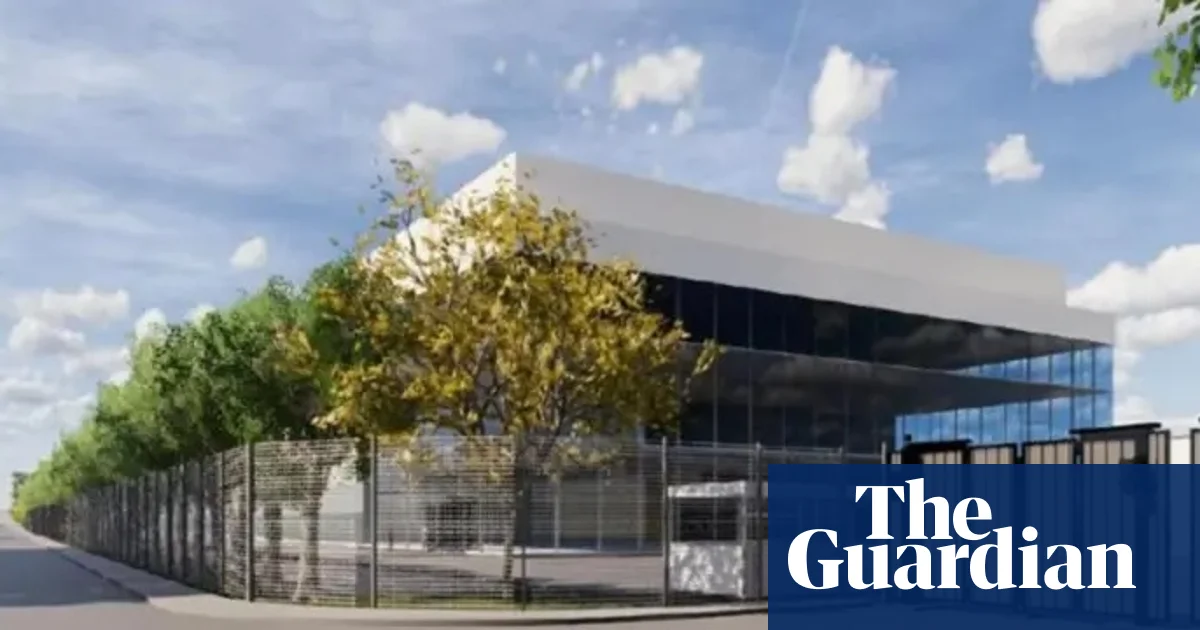

Площадку в Лафтоне, графство Эссекс, при анонсе в 2025 году называли крупнейшим ИИ-суперкомпьютером страны, однако проблемы с энергоснабжением означают, что теперь объект ждёт длительное ожидание перед подключением к сети.

Сомнения вокруг проекта

Сомнения по поводу схемы уже возникали ранее: в марте Guardian выяснила, что запланированное место всё ещё остаётся действующим складом строительных лесов. Теперь появились новые опасения из-за невозможности получить достаточно энергии до запланированного дебюта в 2027 году.

Суперкомпьютер в Лафтоне строит Nscale — британский стартап, стремящийся к размещению акций на 35 млрд долларов (26 млрд фунтов) в этом году.

Проблема подключения к сети

Компания UK Power Networks (UKPN), которая подключит объект к местной энергосети, по сообщениям, уведомила Nscale, что сеть не сможет обеспечить дата-центр достаточной мощностью до начала или середины 2030-х годов.

О задержке с энергоснабжением впервые сообщил отраслевой бюллетень по ИИ Morning Intelligence.

Nscale заявила, что «привержена проекту», но неспособность найти быстрое решение проблемы с энергоснабжением подчёркивает, насколько энергия стала препятствием для развития дата-центров. При этом площадку склада строительных лесов Nscale уже расчистила. Компания также изучает, может ли она генерировать энергию на месте и ускорить процесс подключения.

Планы правительства

Правительство Кира Стармера ссылалось на проект в Лафтоне при объявлении ИИ-стратегии Великобритании в 2025 году, описывая объект как «крупнейший суверенный ИИ-дата-центр Великобритании». Дата-центры — центральная нервная система ИИ-технологий, таких как чат-боты.

Ofgem, регулятор энергетической отрасли, предупреждал о заторе в заявках на подключение к электричеству. В июне он сообщил, что в очереди на подключение к Национальной энергосети стоят 315 дата-центров, что представляет спрос в 73 ГВт — по сравнению с пиковым энергопотреблением всей страны в 45 ГВт.

Площадка в Лафтоне запрашивает до 90 МВт мощности, что эквивалентно энергопотреблению примерно 315 000 домов.

Позиция регуляторов

UKPN заявила, что не может комментировать отдельный проект. Схемы с большим спросом на энергию также требуют работ на уровне Национальной энергосети, чтобы обеспечить надлежащее удовлетворение энергетических потребностей.

«В целом многие дата-центры, хотя и подключатся к нашей распределительной сети, ожидают работ в более широкой национальной сети передачи электроэнергии, прежде чем смогут начать работу», — сказал представитель UKPN.

Национальная энергосеть заявила: «Мы продолжаем тесно работать с NESO [государственным оператором Национальной энергосистемы], операторами распределительных сетей и клиентами, чтобы выявить возможности ускорить подключения там, где это возможно, и поддержать экономический рост».
